Nhập thời gian từng công việc và số trạm được gán → thời gian mỗi trạm, trạm thắt cổ chai, so với takt, hiệu suất cân bằng.
Giải thích chi tiết
- Bài toán dùng để làm gì
- Hình dung đơn giản
- Kiến thức nền cần có
- Các đại lượng và lấy số liệu ở đâu
- Xây dựng công thức từng bước
- Lời giải mẫu từng bước
- Áp dụng thực tế và lưu ý
- Căn cứ và tài liệu tham khảo
Bài toán dùng để làm gì
Một chuyền lắp ráp hoặc chuyền hàn nhiều trạm chỉ chạy nhanh bằng trạm chậm nhất. Công cụ tính takt time (nhịp khách hàng), thời gian từng trạm theo cách phân công việc, tìm trạm thắt cổ chai, số trạm tối thiểu và hiệu suất cân bằng chuyền.
Hình dung đơn giản
Hãy tưởng tượng
Một nhóm người chuyền tay nhau những viên gạch: dù ai cũng nhanh, chỉ cần một người chậm là cả hàng phải chờ người đó (thắt cổ chai). Takt time là nhịp mà khách hàng cần: cứ bao nhiêu giây phải có một viên gạch tới cuối hàng.
Kiến thức nền cần có
Đọc lại các mục sau ở Chương 0 nếu chưa nắm chắc: 0.1 cách đọc · 0.2 đơn vị thời gian
Các đại lượng và lấy số liệu ở đâu
| Ký hiệu | Ý nghĩa | Đơn vị | Lấy số liệu ở đâu |
|---|---|---|---|
| Tav, brk, sh | Thời gian ca, thời gian nghỉ – họp đầu ca, số ca/ngày | ph, ph, – | Nội quy, kế hoạch sản xuất |
| D | Nhu cầu mỗi ngày | sp | Đơn hàng, dự báo bán hàng / ERP |
| ti | Thời gian từng công việc (tối đa 12) | s | Bấm giờ, phân tích công việc; với robot lấy chu kỳ chương trình |
| si | Trạm được gán cho công việc i (1–6) | – | Người lập chuyền tự phân công, tôn trọng thứ tự trước – sau của công việc |
Xây dựng công thức từng bước

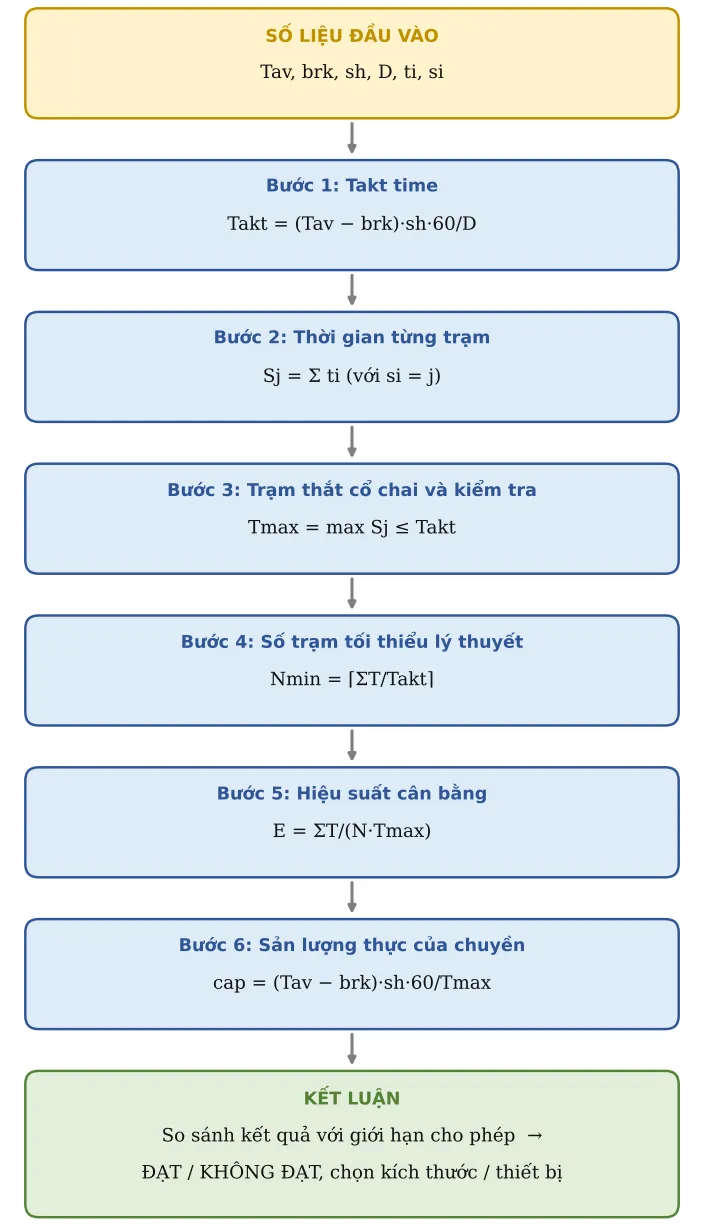

Công thức tổng quát không “từ trên trời rơi xuống”: nó được ghép từ những công thức con đơn giản. Đi lần lượt từng bước:
Bước 1. Takt time
Thời gian sẵn có mỗi ngày chia nhu cầu mỗi ngày. Thời gian sẵn có = thời gian ca trừ các khoảng dừng có kế hoạch (nghỉ giữa ca, họp đầu ca); không trừ dừng máy, hỏng hóc ngoài kế hoạch — những tổn thất này được bù bằng cách để trạm chậm nhất thấp hơn takt. Nhân 60 để đổi phút ra giây.
Takt = (Tav − brk)·sh·60/D
Bước 2. Thời gian từng trạm
Cộng thời gian các công việc được gán cho trạm đó.
Sj = Σ ti (với si = j)
Bước 3. Trạm thắt cổ chai và kiểm tra
Trạm có thời gian lớn nhất quyết định nhịp chuyền; phải không vượt takt.
Tmax = max Sj ≤ Takt
Bước 4. Số trạm tối thiểu lý thuyết
Tổng thời gian công việc chia takt, làm tròn lên.
Nmin = ⌈ΣT/Takt⌉
Bước 5. Hiệu suất cân bằng
Bằng 1 khi mọi trạm đều bận như nhau; càng nhỏ càng có nhiều thời gian chờ.
E = ΣT/(N·Tmax)
Bước 6. Sản lượng thực của chuyền
Theo trạm chậm nhất, với giả thiết chuyền chạy liên tục, không dừng, không phế phẩm. Đây là sản lượng tối đa lý thuyết; sản lượng thực tế cần nhân thêm hiệu suất thiết bị tổng thể (xem SX06).
cap = (Tav − brk)·sh·60/Tmax

Lời giải mẫu từng bước (số liệu mẫu của công cụ tính ở đầu trang)
Bước A – Số liệu đầu vào (ô vàng của công cụ tính). Đây là bộ số ví dụ có sẵn; khi làm thật bạn thay bằng số của mình:
| TT | Đại lượng | Ký hiệu | Giá trị | Đơn vị | Ghi chú / nguồn |
|---|---|---|---|---|---|
| 1 | Thời gian làm việc / ca | Tav | 480 | ph | |
| 2 | Nghỉ, họp đầu ca | brk | 30 | ph | |
| 3 | Số ca / ngày | sh | 2 | ||
| 4 | Nhu cầu / ngày | D | 900 | sp | |
| 6 | Công việc 1: thời gian | t1 | 20 | s | |
| 7 | Công việc 1: gán trạm số | s1 | 1 | 1–6 | |
| 8 | Công việc 2: thời gian | t2 | 25 | s | |
| 9 | Công việc 2: gán trạm số | s2 | 1 | 1–6 | |
| 10 | Công việc 3: thời gian | t3 | 15 | s | |
| 11 | Công việc 3: gán trạm số | s3 | 2 | 1–6 | |
| 12 | Công việc 4: thời gian | t4 | 30 | s | |
| 13 | Công việc 4: gán trạm số | s4 | 2 | 1–6 | |
| 14 | Công việc 5: thời gian | t5 | 12 | s | |
| 15 | Công việc 5: gán trạm số | s5 | 3 | 1–6 | |
| 16 | Công việc 6: thời gian | t6 | 28 | s | |
| 17 | Công việc 6: gán trạm số | s6 | 3 | 1–6 | |
| 18 | Công việc 7: thời gian | t7 | 18 | s | |
| 19 | Công việc 7: gán trạm số | s7 | 3 | 1–6 | |
| 20 | Công việc 8: thời gian | t8 | 35 | s | |
| 21 | Công việc 8: gán trạm số | s8 | 4 | 1–6 | |
| 22 | Công việc 9: thời gian | t9 | 15 | s | |
| 23 | Công việc 9: gán trạm số | s9 | 4 | 1–6 | |
| 24 | Công việc 10: thời gian | t10 | 22 | s | |
| 25 | Công việc 10: gán trạm số | s10 | 5 | 1–6 | |
| 26 | Công việc 11: thời gian | t11 | 24 | s | |
| 27 | Công việc 11: gán trạm số | s11 | 5 | 1–6 | |
| 28 | Công việc 12: thời gian | t12 | 10 | s | |
| 29 | Công việc 12: gán trạm số | s12 | 6 | 1–6 |
Bước B – Tính lần lượt (web tự tính, bạn có thể bấm tay để kiểm tra lại). Dòng xanh lá là kết quả chính:
| TT | Đại lượng | Ký hiệu | Kết quả | Đơn vị | Công thức / cách tính |
|---|---|---|---|---|---|
| 5 | TAKT TIME | takt | 60 | s | Takt = thời gian sẵn có / nhu cầu |
| 30 | Trạm 1 | S1 | 45 | s | |
| 31 | Trạm 2 | S2 | 45 | s | |
| 32 | Trạm 3 | S3 | 58 | s | |
| 33 | Trạm 4 | S4 | 50 | s | |
| 34 | Trạm 5 | S5 | 46 | s | |
| 35 | Trạm 6 | S6 | 10 | s | |
| 36 | Tổng nội dung công việc | sum | 254 | s | |
| 37 | Trạm chậm nhất (thắt cổ chai) | mx | 58 | s | |
| 38 | Trạm chậm nhất ≤ takt | Kiểm tra | ĐẠT | ||
| 39 | Số trạm tối thiểu lý thuyết | Nmin | 5 | trạm | Nmin = ⌈ΣT/takt⌉ |
| 40 | Số trạm đang dùng | N | 6 | trạm | |
| 41 | HIỆU SUẤT CÂN BẰNG | eff | 72,99 % | E = ΣT/(N·Tmax) | |
| 42 | Sản lượng / ngày theo trạm chậm nhất | cap | 931 | sp |
Bước C – Kết luận ví dụ
Kết quả chính: TAKT TIME = 60 s; Trạm chậm nhất (thắt cổ chai) = 58 s; HIỆU SUẤT CÂN BẰNG = 72,99 %.
Kiểm tra: Trạm chậm nhất ≤ takt: ĐẠT.
Quyết định: chuyền ĐẠT nhịp khách hàng — trạm 3 chậm nhất 58 s ≤ takt 60 s, sản lượng tối đa 931 sp/ngày ≥ nhu cầu 900 sp/ngày. Tuy vậy trạm 3 đã dùng 58/60 = 97 % takt, vượt vùng an toàn 85–95 % nên chỉ cần dừng ngắn là không đủ hàng; đồng thời hiệu suất cân bằng 73 % là thấp. Đề xuất: gộp công việc 12 (10 s) của trạm 6 vào trạm 5 (46 + 10 = 56 s ≤ 60 s, không trái thứ tự công việc) → còn N = 5 trạm = Nmin, hiệu suất cân bằng tăng lên 254/(5 × 58) = 87,6 %; sau đó tìm cách giảm thời gian trạm 3.
Áp dụng thực tế và lưu ý
- Thử chuyển công việc từ trạm thắt cổ chai sang trạm nhàn rồi xem hiệu suất cân bằng thay đổi; mục tiêu kinh nghiệm thường trên 85 %.
- Nên để trạm chậm nhất khoảng 85–95 % takt (số kinh nghiệm, không phải quy định của tiêu chuẩn), chừa chỗ cho dao động thao tác và dừng ngắn.
- Nếu KHÔNG ĐẠT (trạm chậm nhất > takt): chia nhỏ công việc, thêm người/robot song song, giảm thời gian bằng đồ gá tốt hơn, hoặc tăng ca.
- Trạm có một công việc rất ngắn (ví dụ trạm 6 chỉ 10 s) nên được gộp với trạm khác để giảm số người.
- Biểu đồ cân bằng (yamazumi) và takt time nên dán tại chuyền như một phần của quản lý trực quan.
Căn cứ và tài liệu tham khảo
- Lean Enterprise Institute – Lean Lexicon (J. Shook, C. Marchwinski) – mục “Takt time” – định nghĩa takt = thời gian sản xuất sẵn có / nhu cầu khách hàng; mục “Yamazumi/Operator balance chart”.
- M. P. Groover – Automation, Production Systems, and Computer-Integrated Manufacturing (Pearson) – chương Manual Assembly Lines – số trạm tối thiểu w* = ⌈Twc/Tc⌉, hiệu suất cân bằng Eb = Twc/(w·Ts) (Ts là thời gian trạm lớn nhất), ràng buộc thứ tự công việc.
- M. Rother, R. Harris – Creating Continuous Flow (Lean Enterprise Institute, 2001) – biểu đồ cân bằng thao tác so với takt, nguyên tắc dồn việc để giảm số người.
- Ngưỡng 85 % (hiệu suất cân bằng) và 85–95 % takt (tải trạm chậm nhất) là số kinh nghiệm của trang, dùng làm mục tiêu nội bộ.
