Nhu cầu giờ máy theo sản lượng (gồm thời gian chuẩn bị theo lô) so với giờ máy sẵn có nhân OEE → số máy, hệ số tải.
Giải thích chi tiết
- Bài toán dùng để làm gì
- Hình dung đơn giản
- Kiến thức nền cần có
- Các đại lượng và lấy số liệu ở đâu
- Xây dựng công thức từng bước
- Lời giải mẫu từng bước
- Áp dụng thực tế và lưu ý
- Căn cứ và tài liệu tham khảo
Bài toán dùng để làm gì
Khi nhận đơn hàng mới hoặc lập kế hoạch đầu tư, cần biết cần mấy máy (máy CNC, cell robot hàn) và mỗi máy sẽ bận bao nhiêu phần trăm. Công cụ so nhu cầu giờ máy với giờ máy sẵn có đã tính hiệu suất OEE.
Hình dung đơn giản
Hãy tưởng tượng
Một quán có một cái lò nướng chạy 15 giờ mỗi ngày nhưng thực tế chỉ dùng hiệu quả khoảng 75 % (hỏng, chờ, nướng hỏng). Nếu số bánh cần nướng vượt quá phần đó thì phải mua thêm lò.
Kiến thức nền cần có
Đọc lại các mục sau ở Chương 0 nếu chưa nắm chắc: 0.1 cách đọc · 0.2 đơn vị
Các đại lượng và lấy số liệu ở đâu
| Ký hiệu | Ý nghĩa | Đơn vị | Lấy số liệu ở đâu |
|---|---|---|---|
| Q | Sản lượng mỗi tháng | sp | Đơn hàng / dự báo |
| tc | Thời gian gia công mỗi sản phẩm | ph | SX02 (thời gian từng chiếc) hoặc SX06 (chu kỳ) |
| ts, nl | Thời gian chuẩn bị mỗi lô; số lô mỗi tháng | ph, – | Bấm giờ thay đồ gá; kế hoạch sản xuất |
| d, sh, h | Ngày làm việc/tháng, số ca, giờ/ca | –, –, h | Lịch sản xuất |
| OEE | Hiệu suất thiết bị tổng thể | – | Từ SX06 hoặc số liệu theo dõi máy; mức “đẳng cấp thế giới” thường dẫn ≈ 0,85 (Nakajima: sẵn sàng 90 % × hiệu suất 95 % × chất lượng 99 %); xưởng cơ khí thông thường 0,6–0,75 là phổ biến. Nên dùng OEE đo thực tế của chính máy đó |
Xây dựng công thức từng bước

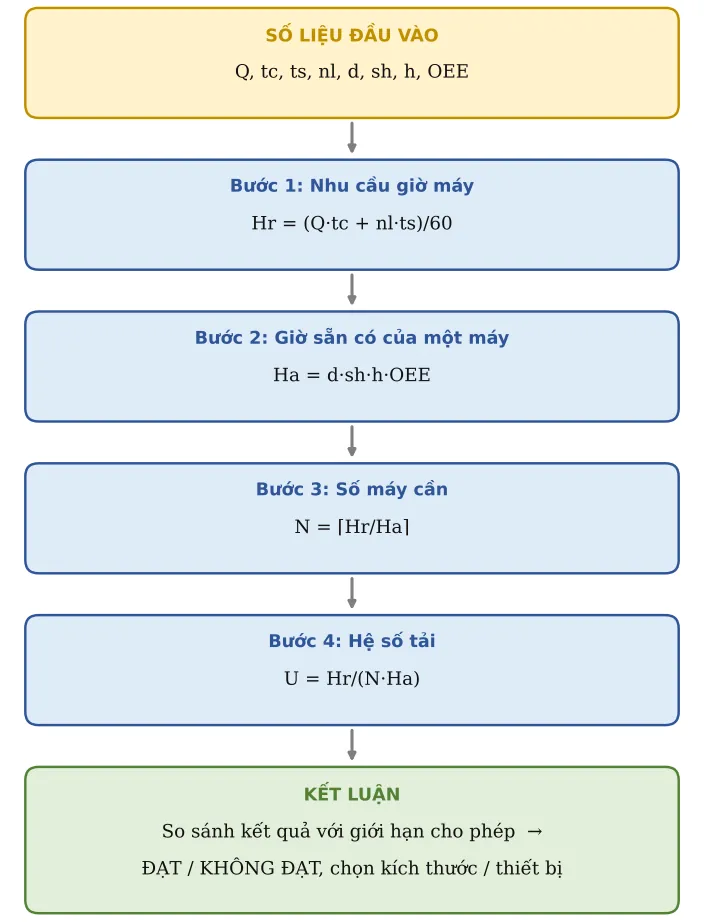

Công thức tổng quát không “từ trên trời rơi xuống”: nó được ghép từ những công thức con đơn giản. Đi lần lượt từng bước:
Bước 1. Nhu cầu giờ máy
Giờ gia công tất cả sản phẩm cộng giờ chuẩn bị tất cả các lô.
Hr = (Q·tc + nl·ts)/60
Bước 2. Giờ sẵn có của một máy
Lịch làm việc nhân OEE để ra giờ thực sự làm ra sản phẩm tốt. Tránh đếm trùng: OEE theo định nghĩa của TPM đã trừ tổn thất chuẩn bị – điều chỉnh (trong độ sẵn sàng) và tổn thất tốc độ. Vì Bước 1 đã cộng giờ chuẩn bị nl·ts, OEE dùng ở đây nên là OEE không tính thời gian chuyển đổi; và tc nên là chu kỳ chuẩn của máy (không cộng thêm % phục vụ, nghỉ của SX02 nếu OEE đã phản ánh các tổn thất đó).
Ha = d·sh·h·OEE
Bước 3. Số máy cần
Làm tròn lên (số máy phải là số nguyên).
N = ⌈Hr/Ha⌉
Bước 4. Hệ số tải
Mỗi máy bận bao nhiêu phần trăm giờ sẵn có.
U = Hr/(N·Ha)

Lời giải mẫu từng bước (số liệu mẫu của công cụ tính ở đầu trang)
Bước A – Số liệu đầu vào (ô vàng của công cụ tính). Đây là bộ số ví dụ có sẵn; khi làm thật bạn thay bằng số của mình:
| TT | Đại lượng | Ký hiệu | Giá trị | Đơn vị | Ghi chú / nguồn |
|---|---|---|---|---|---|
| 1 | Sản lượng / tháng | Q | 6 000 | sp | |
| 2 | Thời gian gia công / sp | tc | 2,5 | ph | |
| 3 | Thời gian chuẩn bị / lô | ts | 45 | ph | |
| 4 | Số lô / tháng | nl | 20 | ||
| 5 | Ngày làm việc / tháng | d | 26 | ||
| 6 | Số ca | sh | 2 | ||
| 7 | Giờ / ca | h | 7,5 | h | |
| 8 | OEE | OEE | 75 % |
Bước B – Tính lần lượt (web tự tính, bạn có thể bấm tay để kiểm tra lại). Dòng xanh lá là kết quả chính:
| TT | Đại lượng | Ký hiệu | Kết quả | Đơn vị | Công thức / cách tính |
|---|---|---|---|---|---|
| 9 | Nhu cầu giờ máy | Hr | 265 | h | |
| 10 | Giờ sẵn có 1 máy (đã nhân OEE) | Ha | 292,5 | h | |
| 11 | SỐ MÁY CẦN | N | 1 | máy | |
| 12 | Hệ số tải bình quân | U | 90,6 % |
Bước C – Kết luận ví dụ
Kết quả chính: SỐ MÁY CẦN = 1 máy; Hệ số tải bình quân = 90,6 %.
Quyết định: nhu cầu 265 h/tháng ≤ 292,5 h sẵn có → 1 máy đủ năng lực, nhưng tải 90,6 % nằm trên ngưỡng 85 % nên kế hoạch rất căng: chỉ còn ≈ 27 h/tháng dự phòng cho hỏng máy và đơn gấp. Nên nhận đơn kèm biện pháp: chuẩn bị phương án tăng ca (ví dụ thêm ca 3) hoặc nâng OEE lên 0,80 (khi đó tải = 265/312 = 85 %). Công cụ này không có cột ĐẠT/KHÔNG ĐẠT.
Áp dụng thực tế và lưu ý
- Hệ số tải trên 85–90 % là rất căng: không còn dư cho máy hỏng, đơn hàng gấp. Cân nhắc thêm ca hoặc thêm máy.
- Tăng OEE (giảm dừng máy, giảm thời gian chuẩn bị) thường rẻ hơn mua thêm máy.
- Kết quả dùng cho xem xét năng lực khi nhận đơn hàng mới (IATF 16949:2016 điều 8.2.3.1.3 – đánh giá tính khả thi sản xuất, gồm hoạch định năng lực – và kế hoạch năng lực của dự án APQP).
Căn cứ và tài liệu tham khảo
- S. Nakajima – Introduction to TPM: Total Productive Maintenance (Productivity Press, 1988) – định nghĩa OEE = độ sẵn sàng × hiệu suất × chất lượng và sáu tổn thất lớn (gồm tổn thất chuẩn bị – điều chỉnh); mức tham chiếu 85 %.
- IATF 16949:2016 – điều 8.2.3.1.3 Tính khả thi sản xuất của tổ chức – yêu cầu phân tích khả thi có hoạch định năng lực trước khi nhận hợp đồng/chương trình mới.
- AIAG – APQP (Advanced Product Quality Planning and Control Plan) – kế hoạch năng lực trong giai đoạn thiết kế quá trình.
- Công thức Hr, Ha, N, U là cân đối năng lực thô (rough-cut capacity planning) theo giờ máy; ngưỡng tải 85–90 % là số kinh nghiệm của trang.
